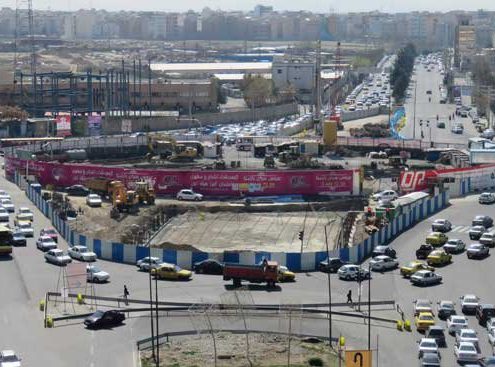

جابجایی شبکه برق تقاطع شهید آجرلو پروژهای برای پایداری انرژی، ایمنی شهر و ارتقاء کیفیت زندگی شهروندان
با آغاز عملیات عمرانی احداث تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) در شهر کرج، بخش قابلتوجهی از شبکههای توزیع نیروی برق موجود در محدوده طرح، بهعنوان تأسیسات معارض عمرانی شناسایی شدند. این خطوط شامل مسیرهای هوایی و زمینی فشار متوسط و ضعیف بودند که در اثر توسعه زیرساختهای شهری، در محدوده اجرای زیرگذر و مسیرهای دسترسی آن قرار گرفته و با عملیات عمرانی پروژه تداخل پیدا کرده بودند. استمرار روند ساخت بدون ساماندهی این تأسیسات میتوانست پیامدهایی از جمله خاموشی ناگهانی مشترکان، آسیب به تجهیزات حیاتی شبکه، افزایش خطرات ایمنی برای پیمانکاران عمرانی و تأخیر در تکمیل پروژه را در پی داشته باشد.
در پاسخ به این نیاز حیاتی، شهرداری کرج در قالب قرارداد رسمی و از طریق شرکت عمرانی رامان، مأموریت طراحی، جابجایی و اصلاح شبکههای برق فشار متوسط و ضعیف معارض و نیز احداث سیستم روشنایی استاندارد معابر در محدوده پروژه را به شرکت پگاه انرژی پارسیان واگذار کرد. بر اساس برنامهریزی صورتگرفته، این پروژه از تاریخ ۱۳۹۵/۰۵/۰۱ آغاز و در ۱۳۹۵/۱۲/۲۹ با موفقیت به پایان رسید.
هدف اصلی از اجرای این طرح، رفع معارضات الکتریکی مرتبط با پروژه عمرانی شهید آجرلو، تأمین ایمنی کامل شبکههای برق موجود، تضمین استمرار خدماترسانی به مشترکان در طول اجرای عملیات عمرانی، و نوسازی زیرساختهای برقرسانی شهری در این محدوده بود. افزون بر این، بخشی از مأموریت شرکت پگاه انرژی پارسیان شامل طراحی و احداث شبکه روشنایی جدید در طول مسیر زیرگذر و معابر مجاور پروژه بود تا ضمن افزایش ایمنی ترافیکی، جلوهی بصری و امنیت شبانه منطقه نیز بهبود یابد.
اجرای این پروژه در بازهای کمتر از هشت ماه، آنهم در شرایط ترافیکی سنگین و محدودیتهای اجرایی مرکز شهر کرج، جلوهای از توان فنی، مدیریتی و انضباط اجرایی شرکت پگاه انرژی پارسیان بهشمار میرود. این شرکت با تکیه بر نیروهای متخصص، تجهیزات مکانیزه و هماهنگی مستمر با عوامل عمرانی شهرداری، موفق شد تمامی مراحل جابجایی، اصلاح و بهرهبرداری نهایی را بدون ایجاد خاموشی گسترده و در چارچوب زمانی مصوب به انجام رساند.

۱– اهداف پروژه جابجایی شبکه برق تقاطع شهید آجرلو
پروژهی جابجایی شبکه فشار متوسط و ضعیف معارض و احداث روشنایی تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) با رویکردی فنی، ایمن و منطبق بر استانداردهای صنعت برق کشور طراحی و اجرا گردید. هدف از این طرح، ایجاد شرایط ایمن برای تداوم عملیات عمرانی، نوسازی تأسیسات فرسوده و ارتقاء زیرساختهای برقرسانی شهری در محدودهی طرح عمرانی بود.
مهمترین اهداف اجرایی و فنی پروژه عبارتاند از:
- رفع کامل معارضات الکتریکی ناشی از احداث تقاطع غیرهمسطح شهید آجرلو:
حذف خطوط و تأسیسات برقی موجود در مسیر اجرای زیرگذر و مسیرهای دسترسی آن، با هدف جلوگیری از بروز حوادث الکتریکی و تضمین ایمنی پروژههای عمرانی. - تأمین ایمنی شبکههای توزیع در محدودهی عملیات عمرانی:
جابجایی اصولی و ایمن خطوط فشار متوسط و ضعیف بهمنظور کاهش خطرات احتمالی برای نیروهای اجرایی و ساکنان منطقه و تضمین پایداری تغذیه برق مشترکان مجاور. - بهینهسازی و بازآرایی مسیرهای خطوط برق مطابق با طرحهای توسعه شهری:
طراحی مجدد مسیرهای زمینی و هوایی بر اساس نقشههای مصوب شهرسازی، با رعایت الزامات توانیر و حفظ تعادل بار در شبکههای توزیع. - احداث شبکه روشنایی معابر با استانداردهای نوین و تجهیزات کممصرف:
نصب پایههای فلزی گالوانیزه، کابلکشی زمینی و چراغهای LED کممصرف جهت افزایش روشنایی، کاهش مصرف انرژی و ارتقاء ایمنی عبور و مرور در محدودهی پروژه. - بهبود چهره بصری و ارتقاء ایمنی شهری:
حذف خطوط هوایی فرسوده و اجرای شبکه زمینی جدید که علاوه بر کاهش آلودگی بصری، موجب افزایش ایمنی و زیبایی معابر شهری در محدوده میدان سپاه گردید.
۲– دامنه خدمات و فعالیتهای عملیاتی
پروژهی جابجایی شبکههای فشار متوسط و ضعیف معارض احداث تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) یکی از پروژههای پیچیده و فنی در حوزهی اصلاح و نوسازی زیرساختهای برق شهری بود که با رعایت کامل الزامات فنی، ایمنی (HSE) و استانداردهای شرکت توانیر در مدت کمتر از هشت ماه به انجام رسید.
با توجه به موقعیت حساس پروژه در مرکز شهر کرج، حجم بالای ترافیک، وجود تاسیسات زیرسطحی دیگر (آب، گاز، مخابرات) و ضرورت هماهنگی با چندین پیمانکار عمرانی بهصورت همزمان، عملیات اجرایی با برنامهریزی دقیق و رویکردی چندمرحلهای طراحی و اجرا شد.
پروژه در سه فاز اجرایی مجزا ولی بههمپیوسته انجام پذیرفت:
۱-۲- فاز اول: طراحی، نقشهبرداری و آمادهسازی مسیرها
در این مرحله، تیم فنی شرکت پگاه انرژی پارسیان با استفاده از نقشههای GIS شهری و بازدیدهای میدانی، کلیهی خطوط معارض و تأسیسات موجود را شناسایی و نقشهبرداری کرد. مسیرهای جایگزین برای عبور شبکههای جدید بر اساس اصول شهرسازی و دستورالعملهای ایمنی برق طراحی شدند.
همچنین عملیات جانمایی دقیق مسیرهای زمینی، نقاط حفاری، نصب تابلوهای توزیع، و محل پایههای روشنایی انجام گرفت تا عملیات اجرایی بدون تداخل با دیگر تأسیسات شهری آغاز شود.
۲-۲- فاز دوم: اجرای شبکههای فشار متوسط و ضعیف
در این مرحله، عملیات اصلی جابجایی و احداث شبکهها با بهرهگیری از تجهیزات تخصصی و نیروی انسانی ماهر انجام شد.
- احداث پنج فیدر خروجی جدید از پست فوقتوزیع جهانشهر به طول ۱۸,۹۶۰ متر شبکه فشار متوسط زمینی، با استفاده از کابلهای سهرگه مسلح، مفصلبندی حرارتی، و نصب کامل تجهیزات حفاظتی شامل سکسیونرهای گازی (SF6) و فیوزهای قدرت.
- برچیدن، جابجایی و اصلاح ۱۳,۱۲۰ متر شبکه هوایی فشار متوسط و ضعیف شامل جمعآوری پایهها، سیمها، مقرهها و متعلقات فرسوده، و جایگزینی مسیرهای جدید در هماهنگی کامل با طرح عمرانی.
- ایجاد مسیرهای عبور کابل از معابر شهری با روشهای مکانیزه و کمتخریب (Trenchless) بهمنظور جلوگیری از اختلال در عبور و مرور وسایل نقلیه.
کلیه فعالیتها با نظارت مستمر واحد کنترل کیفی و با رعایت فواصل استاندارد از تأسیسات زیرسطحی انجام شد تا ایمنی شبکه و پایداری تأمین برق در طول اجرا تضمین گردد.

۳-۲- فاز سوم: احداث شبکه روشنایی معابر و تکمیل عملیات نهایی
در مرحله پایانی، عملیات مربوط به تأمین روشنایی معابر در محدوده پروژه انجام گرفت.
- احداث ۲,۶۱۵ متر شبکه روشنایی معابر در مسیر زیرگذر و معابر مجاور با استفاده از پایههای فلزی گالوانیزه و کابلکشی زمینی استاندارد.
- نصب چراغهای پر بازده LED کممصرف بهمنظور افزایش ایمنی ترافیکی، کاهش مصرف انرژی و بهبود زیبایی بصری محدوده میدان سپاه.
- نصب تابلوهای برق روشنایی، سیستمهای ارت حفاظتی و اجرای تستهای ایمنی شامل تست مقاومت زمین، تست عایقی کابلها و بررسی عملکرد فیوزهای حفاظتی پیش از بهرهبرداری.
پس از اتمام عملیات نصب، کلیه خطوط و تجهیزات جدید تحت آزمایشهای فنی (Load Test و Dielectric Test) قرار گرفتند و پس از تأیید نهایی توسط کارشناسان فنی شهرداری کرج و شرکت توزیع نیروی برق استان البرز، پروژه بهصورت رسمی وارد مرحله بهرهبرداری شد.
اجرای دقیق و علمی این مراحل موجب گردید:
- معارضات الکتریکی پروژه عمرانی بهطور کامل مرتفع گردد بدون ایجاد هیچگونه خاموشی گسترده یا حادثهی برقی؛
- شبکهی جدید از نظر ظرفیت، ایمنی و پایداری در سطح بالاتری نسبت به گذشته قرار گیرد؛
- و محیط پیرامون میدان سپاه از نظر روشنایی و جلوهی شهری دگرگون شود.
به این ترتیب، پروژه علاوه بر تحقق اهداف فنی و عمرانی خود، به الگویی موفق از مدیریت هوشمند هماهنگی میان شبکههای انرژی و پروژههای توسعه شهری تبدیل شد.
۳- نیروی انسانی و ناوگان تجهیزات
اجرای موفق پروژهی جابجایی شبکه فشار متوسط و ضعیف معارض تقاطع غیرهمسطح شهید آجرلو (میدان سپاه)، نتیجهی برنامهریزی دقیق، سازماندهی منسجم و بهرهگیری از نیروهای انسانی متخصص در کنار تجهیزات پیشرفته عملیاتی بود. در این پروژه، تلفیق دانش فنی، تجربه میدانی و رعایت اصول انضباط کاری، بهعنوان سه رکن اصلی موفقیت شناخته شد.
در مجموع، تیمی متشکل از ۳۵ نفر نیروی انسانی متخصص در قالب گروههای طراحی، اجرا، ایمنی و پشتیبانی در تمامی مراحل پروژه بهصورت تماموقت فعالیت داشتند. این ترکیب شامل مهندسان طراح و ناظر، استادکاران مجرب، برقکاران اجرایی، اپراتورهای فنی، رانندگان تجهیزات سنگین و کارشناسان HSE بود که هر یک بر اساس شرح وظایف مشخص و استانداردهای فنی توانیر عمل میکردند.
پیش از آغاز فاز اجرایی، کلیه اعضای تیم عملیاتی در دورههای آموزشی تخصصی ایمنی برق، کار در محیطهای پرتراکم شهری، اصول حفاری کنترلشده، و الزامات بهرهبرداری از شبکههای زمینی شرکت کردند. همچنین، دورههای بازآموزی در زمینهی کار با تجهیزات تحت ولتاژ (Live Line Work)، کار در ارتفاع و مدیریت حوادث اضطراری (Emergency Response) برگزار شد تا نیروها آمادگی کامل برای مواجهه با شرایط خاص پروژه را داشته باشند. این آموزشها، علاوه بر افزایش ایمنی، موجب ارتقاء سرعت و کیفیت اجرای عملیات در کلیه مراحل شد.
از سوی دیگر، بخش لجستیک و پشتیبانی پروژه با تجهیز یک ناوگان عملیاتی شامل ۱۲ دستگاه خودروی تخصصی، نقش مهمی در تسریع عملیات اجرایی ایفا کرد. این ناوگان شامل بالابرهای هیدرولیکی سبک و سنگین، جرثقیلهای خودکار، خودروهای امداد عملیاتی، کامیونتهای حمل کابل، و دستگاههای حفاری مکانیزه بود. تمامی خودروها به سامانه مدیریت ناوگان (Fleet Tracking System) مجهز شدند تا موقعیت، عملکرد و زمان فعالیت آنها بهصورت لحظهای پایش شود. این سامانه امکان اعزام بهینه نیروها، کاهش زمان واکنش به نیازهای میدانی و کنترل مصرف سوخت را فراهم ساخت.
ترکیب این دو عامل — یعنی نیروی انسانی توانمند و ناوگان تجهیزشده — موجب شد پروژه با حداکثر کارایی، کمترین خطای اجرایی و بدون هیچ حادثهی ایمنی به انجام برسد. این بخش از پروژه را میتوان الگویی موفق از مدیریت یکپارچه منابع انسانی و فنی دانست که رویکرد شرکت پگاه انرژی پارسیان در تمامی پروژههای زیرساختی را از دیگر پیمانکاران متمایز میسازد.
۴- منابع مالی و ساختار اجرایی
پروژهی جابجایی شبکه فشار متوسط و ضعیف معارض احداث تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) با اعتبار مصوب 17,425,000,000 ریال آغاز گردید و تمامی مراحل مالی، فنی و اجرایی آن تحت نظارت مستقیم شرکت رامان (نماینده کارفرما) و مدیریت جامع شرکت پگاه انرژی پارسیان به انجام رسید. این پروژه با توجه به ماهیت زیرساختی و محل اجرای آن در یکی از پرترددترین نقاط شهری، نیازمند کنترل دقیق منابع مالی، برنامهریزی زمانبندیشده و هماهنگی چندجانبه با دستگاههای ذیربط بود.
در ساختار اجرایی پروژه، ترکیبی از واحدهای تخصصی و پشتیبانی سازماندهی شد تا فرآیند اجرا از مرحله طراحی تا بهرهبرداری نهایی، با حداکثر نظم و انضباط پیش رود. این ساختار شامل واحدهای زیر بود:
- واحد کنترل فنی و نظارت بر عملیات اجرایی: مسئول کنترل کیفیت، تطبیق اجرای کار با نقشههای مصوب و ثبت تغییرات میدانی؛
- واحد برنامهریزی و زمانبندی پروژه: عهدهدار مدیریت منابع، تنظیم برنامههای روزانه و هفتگی، و کنترل پیشرفت فیزیکی؛
- واحد HSE (ایمنی، بهداشت و محیطزیست): مسئول تدوین و اجرای دستورالعملهای ایمنی در حین عملیات در محیطهای پرتراکم شهری؛
- واحد پشتیبانی مالی و لجستیکی: وظیفه تأمین بهموقع تجهیزات، کنترل هزینهها، و مدیریت فرآیند پرداختها را بر عهده داشت.
شرکت پگاه انرژی پارسیان با رویکرد انضباط مالی و شفافیت اجرایی، تمامی فرآیندهای هزینهکرد را مستندسازی کرده و از سیستمهای دیجیتال برای ثبت، پایش و تحلیل دادههای مالی و پیشرفت پروژه استفاده نمود. گزارشهای روزانه، هفتگی و ماهانه شامل درصد پیشرفت فیزیکی، میزان مصرف منابع، وضعیت تجهیزات و برآورد هزینههای باقیمانده، بهطور منظم به کارفرما ارائه میگردید.
این رویکرد باعث شد پروژه بدون افزایش بودجه یا تأخیر زمانی به پایان برسد. تعهد به کنترل مالی، اجرای دقیق و پایش مستمر نهتنها موجب تحقق کامل اهداف فنی و اجرایی گردید، بلکه این پروژه را به الگویی از مدیریت کارآمد پروژههای زیرساختی شهری با رویکرد بهرهوری و پاسخگویی مالی تبدیل کرد.

۵- چالشها و راهکارهای اجرایی
اجرای پروژهی جابجایی شبکه فشار متوسط و ضعیف معارض احداث تقاطع غیرهمسطح شهید آجرلو (میدان سپاه)، بهدلیل موقعیت ویژهی جغرافیایی، تراکم بالای تأسیسات شهری و همزمانی با سایر فعالیتهای عمرانی، با مجموعهای از چالشهای فنی، اجرایی و مدیریتی همراه بود.
شرکت پگاه انرژی پارسیان با اتکا بر تجربهی تخصصی خود در اجرای پروژههای پیچیده شهری، توانست با رویکردی علمی، چابک و راهحلمحور، تمامی موانع احتمالی را به فرصتهایی برای بهبود عملکرد و ارتقاء کیفیت پروژه تبدیل کند.
1-5- چالش هماهنگی میان عملیات برقی و فعالیتهای عمرانی
محل اجرای پروژه در یکی از پررفتوآمدترین محدودههای شهری کرج قرار داشت که همزمان چند پروژهی عمرانی دیگر نیز در آن در حال اجرا بود. همپوشانی عملیات برقی با عملیات عمرانی تقاطع، خطر ایجاد اختلال در ترافیک و آسیب به شبکههای فعال را افزایش میداد.
راهکار: شرکت پگاه انرژی پارسیان با تشکیل کارگروه هماهنگی مشترک بین پیمانکاران عمرانی و برقی، جلسات روزانهی هماهنگی برگزار نمود و با اتخاذ تقویم کاری شناور، زمان انجام عملیاتهای پرریسک را به ساعات کمترافیک شبانه منتقل کرد. این تصمیم، علاوه بر جلوگیری از توقف پروژه، موجب حفظ ایمنی عمومی و تسریع در اجرای عملیات شد.

2.5. چالش محدودیت فضا و تراکم زیرساختهای زیرسطحی
در مسیر اجرای شبکه زمینی، وجود تأسیسات متعدد از قبیل خطوط گاز، فیبر نوری، مخابرات و لولههای آب شهری، اجرای حفاری و عبور کابلها را بسیار دشوار کرده بود.
راهکار: استفاده از روشهای حفاری کنترلشده (Trenchless Technology) و سیستمهای مکانیزه شناسایی موقعیت تأسیسات زیرزمینی (Underground Utility Locator) از مهمترین اقدامات شرکت بود. مسیرهای انحرافی کابلها با دقت بالا طراحی و اجرا شدند تا ضمن حفظ ایمنی تأسیسات موجود، از تداخل احتمالی جلوگیری گردد.
3.5. چالش تأمین بهموقع تجهیزات و ادوات فنی خاص
با توجه به شرایط اقتصادی و نوسانات تأمین تجهیزات برقی در سال اجرای پروژه، تأخیر در دریافت برخی اقلام مانند کابلهای سهرگه مسلح و تابلوهای توزیع زمینی میتوانست روند پروژه را دچار وقفه کند.
راهکار: شرکت با تدوین برنامهی لجستیکی مرحلهای (Phased Procurement Plan) و ایجاد انبار موقت در محل پروژه، فرآیند تأمین و ذخیرهسازی اقلام حیاتی را بهصورت پیشدستانه مدیریت کرد. همچنین از طریق هماهنگی مستقیم با تولیدکنندگان مورد تأیید توانیر، تأمین تجهیزات خاص بدون هیچگونه تأخیر انجام شد.
4-5- چالش حفظ ایمنی و استمرار تغذیه برق در حین عملیات
جابجایی خطوط فعال برق فشار متوسط بدون قطع تغذیه مشترکان، یکی از حساسترین بخشهای پروژه بود.
راهکار: استفاده از تکنیکهای کار تحت ولتاژ (Live Line Work)، طراحی مسیرهای موقت برای انتقال بار شبکه و نظارت مستمر تیم HSE در طول عملیات، امکان اجرای کامل پروژه بدون بروز خاموشی ناخواسته و حادثه را فراهم کرد.
در مجموع، مجموعهی این اقدامات منسجم و برنامهریزیشده موجب شد پروژه بدون هیچگونه حادثه، تأخیر یا افزایش هزینه، در زمان مقرر و با بالاترین سطح کیفی به پایان برسد.
پگاه انرژی پارسیان با مدیریت هوشمند، انضباط اجرایی و انعطاف در تصمیمگیریهای میدانی، بار دیگر توانایی خود را در اجرای پروژههای پیچیده شهری با الزامات چندگانهی ایمنی، فنی و زمانی به اثبات رساند؛ دستاوردی که این شرکت را بهعنوان یکی از الگوهای موفق مدیریت پروژه در حوزهی زیرساختهای انرژی کشور معرفی میکند.
6- نتایج و دستاوردهای راهبردی
اجرای پروژهی جابجایی شبکههای فشار متوسط و ضعیف معارض احداث تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) نهتنها منجر به رفع کامل تداخلات الکتریکی با طرح عمرانی گردید، بلکه بهعنوان یکی از پروژههای شاخص شرکت پگاه انرژی پارسیان، نتایجی فراتر از اهداف اولیه را رقم زد. این پروژه توانست در سه محور اصلی فنی، ایمنی و شهری تأثیرات مثبت و پایدار بهجا گذارد که اهم آن عبارتاند از:
1-6- دستاوردهای فنی
- افزایش پایداری و قابلیت اطمینان شبکه برق منطقه:
با جایگزینی شبکه هوایی فرسوده با شبکه زمینی جدید، استفاده از کابلهای سهرگه استاندارد و تجهیزات حفاظتی نوین، پایداری تأمین انرژی و ایمنی شبکه در سطح قابلتوجهی ارتقاء یافت. - بهینهسازی ساختار فنی و کاهش تلفات انرژی:
اجرای فیدرهای جدید و حذف مسیرهای طولانی غیراستاندارد، ضمن افزایش ظرفیت انتقال توان، باعث کاهش افت ولتاژ و بهبود راندمان شبکه شد. - رعایت کامل الزامات فنی و استانداردهای توانیر:
کلیه عملیات اجرایی اعم از حفاری، کابلکشی، مفصلبندی و ارتینگ حفاظتی مطابق با دستورالعملهای مصوب و استانداردهای HSE اجرا گردید.
2-6- دستاوردهای ایمنی و اجرایی
- کاهش خطرات الکتریکی در محدودهی پروژه:
با جابجایی اصولی خطوط فعال و طراحی مسیرهای ایمن زمینی، احتمال تماس ناخواسته با تجهیزات برقدار و خطرات ناشی از حوادث الکتریکی بهطور کامل حذف شد. - اجرای پروژه بدون بروز خاموشی گسترده یا حادثهی ایمنی:
استفاده از روشهای کار تحت ولتاژ (Live Line Work) و پایش مستمر توسط تیم HSE موجب شد پروژه بدون هیچگونه حادثه و قطعی برق گسترده به پایان برسد. - تکمیل پروژه در موعد مقرر و با کیفیت بالاتر از استاندارد:
انضباط زمانی، مدیریت دقیق منابع و هماهنگی مؤثر با کارفرمای عمرانی، سبب شد پروژه در بازهی زمانی مصوب و بدون افزایش هزینه اجرا گردد.
3-6- دستاوردهای شهری و زیباییشناختی
- بهبود چشمگیر روشنایی معابر و ایمنی عبور و مرور:
با احداث ۲,۶۱۵ متر شبکه روشنایی و نصب چراغهای LED کممصرف، سطح روشنایی عمومی در محدوده میدان سپاه و مسیر زیرگذر بهصورت محسوس افزایش یافت. - ارتقاء جلوه بصری و ساماندهی منظر شهری:
حذف خطوط هوایی، پایههای فرسوده و کابلهای نامنظم از چهره شهری، جلوهای منظم و زیبا به بافت منطقه بخشید و هماهنگی بصری بین زیرساختهای شهری را بهبود داد. - هماهنگی میان توسعه شهری و مدیریت زیرساختهای انرژی:
این پروژه الگویی از تعامل موفق میان شهرداری و شرکتهای خدماترسان در راستای تحقق زیرساختهای ایمن و مدرن شهری ارائه داد.
در نتیجه، پروژهی شهید آجرلو را میتوان نمونهای برجسته از ادغام مدیریت فنی، ایمنی و شهری در قالب یک طرح اجرایی منسجم دانست؛ طرحی که با رویکرد هوشمند، کارآمد و آیندهنگر اجرا شد و تأثیر قابلتوجهی در بهبود پایداری انرژی و ارتقاء کیفیت محیط شهری کرج بهجا گذاشت.

7- جمعبندی
پروژهی جابجایی شبکه فشار متوسط و ضعیف معارض و احداث روشنایی تقاطع غیرهمسطح شهید آجرلو (میدان سپاه) را میتوان بهعنوان یکی از نمونههای موفق همافزایی میان توسعه شهری و مدیریت زیرساختهای انرژی در کشور معرفی کرد. این طرح، نهتنها به رفع کامل معارضات برقی در محدودهی یکی از مهمترین پروژههای عمرانی شهر کرج انجامید، بلکه الگویی از اجرای دقیق، منسجم و ایمن پروژههای زیرساختی در بافتهای پرتراکم شهری ارائه داد.
شرکت پگاه انرژی پارسیان با تکیه بر تجربه فنی، مدیریت نظاممند، نیروی انسانی متخصص و رویکرد ایمنیمحور، توانست با حداقل اختلال در شبکه و بدون ایجاد خاموشی گسترده، مأموریت خود را در بازهی زمانی تعیینشده با موفقیت به انجام رساند. همزمان با رفع معارضات برقی، بخش قابلتوجهی از زیرساختهای فرسودهی منطقه نیز نوسازی و مطابق با استانداردهای روز صنعت برق کشور بازطراحی شد.
اجرای دقیق، سرعت در تصمیمگیری، رعایت الزامات HSE، و هماهنگی مؤثر با کارفرمایان و نهادهای شهری، از این پروژه نمونهای قابلتحسین ساخته است. نتیجه نهایی، شبکهای ایمنتر، پایدارتر و زیباتر است که علاوه بر ارتقاء قابلیت اطمینان برقرسانی، نقش مهمی در بهبود کیفیت زندگی شهری و افزایش رضایتمندی شهروندان ایفا کرده است.
بدینترتیب، پروژهی شهید آجرلو را میتوان الگویی اجرایی برای سایر پروژههای شهری مشابه در سطح کشور دانست؛ الگویی که نشان میدهد تلفیق برنامهریزی دقیق، فناوری، و مدیریت انسانی میتواند منجر به توسعهای پایدار، ایمن و هوشمند در حوزه انرژی شهری گردد.
